INFO TRAVAUX - RD73 et avenue du Chemin de Fer

12 août 2026
Travaux
  • INFO TRAVAUX - RD73 et avenue du Chemin de Fer

Des travaux programmés dans le cadre de la modernisation du réseau HTA et notament liés raccordement du parc photovoltaïque de Bisten, se dérouleront en trois phases successives 17 août au 12 septembre 2026.

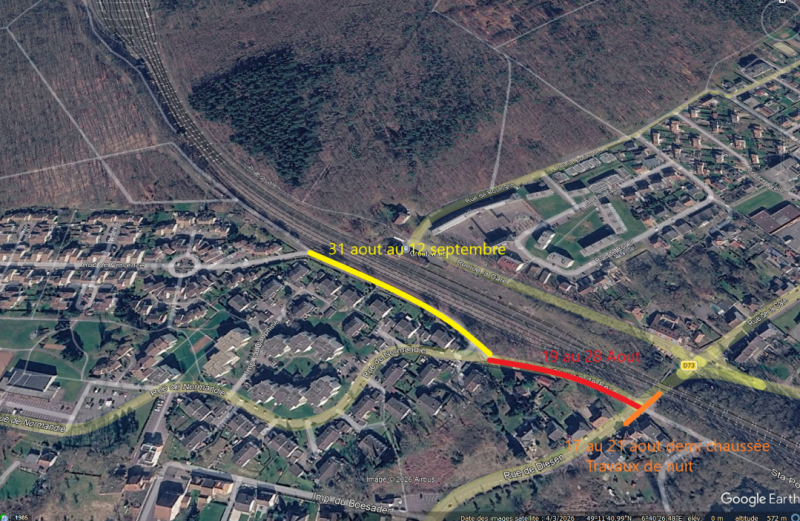

Récapitulatif des phases de travaux :

  • Du 17 au 21 août (travaux de nuit – RD73) 🟠: réalisation de la traversée de chaussée de 20h00 à 6h00, avec circulation alternée gérée par feux tricolores ou piquets K10. Les feux tricolores du carrefour Gare / Valence / Diesen seront placés en mode clignotant durant toute cette période afin de permettre la gestion manuelle de la circulation. Chaque matin avant 6h00, la chaussée sera rouverte après une réfection provisoire en enrobé à froid. La réfection définitive sera réalisée avant le 28 août.
  • Du 19 au 28 août 🟥: fermeture complète de l'avenue du Chemin de Fer, entre la rue de Diesen et la rue de Normandie, avec mise en place des déviations et maintien des cheminements piétons. Les feux tricolores resteront en mode clignotant pendant cette phase. La réfection définitive de la voirie sera achevée avant le 28 août.
  • Du 31 août au 12 septembre 🟡: fermeture complète de l'avenue du Chemin de Fer, entre la rue de Normandie et la rue de Provence, avec maintien des accès riverains et mise en place des déviations. Les feux tricolores seront également maintenus en mode clignotant durant cette période. La réfection définitive des enrobés sera réalisée avant le 11 septembre.


Partager : INFO TRAVAUX - RD73 et avenue du Chemin de Fer
